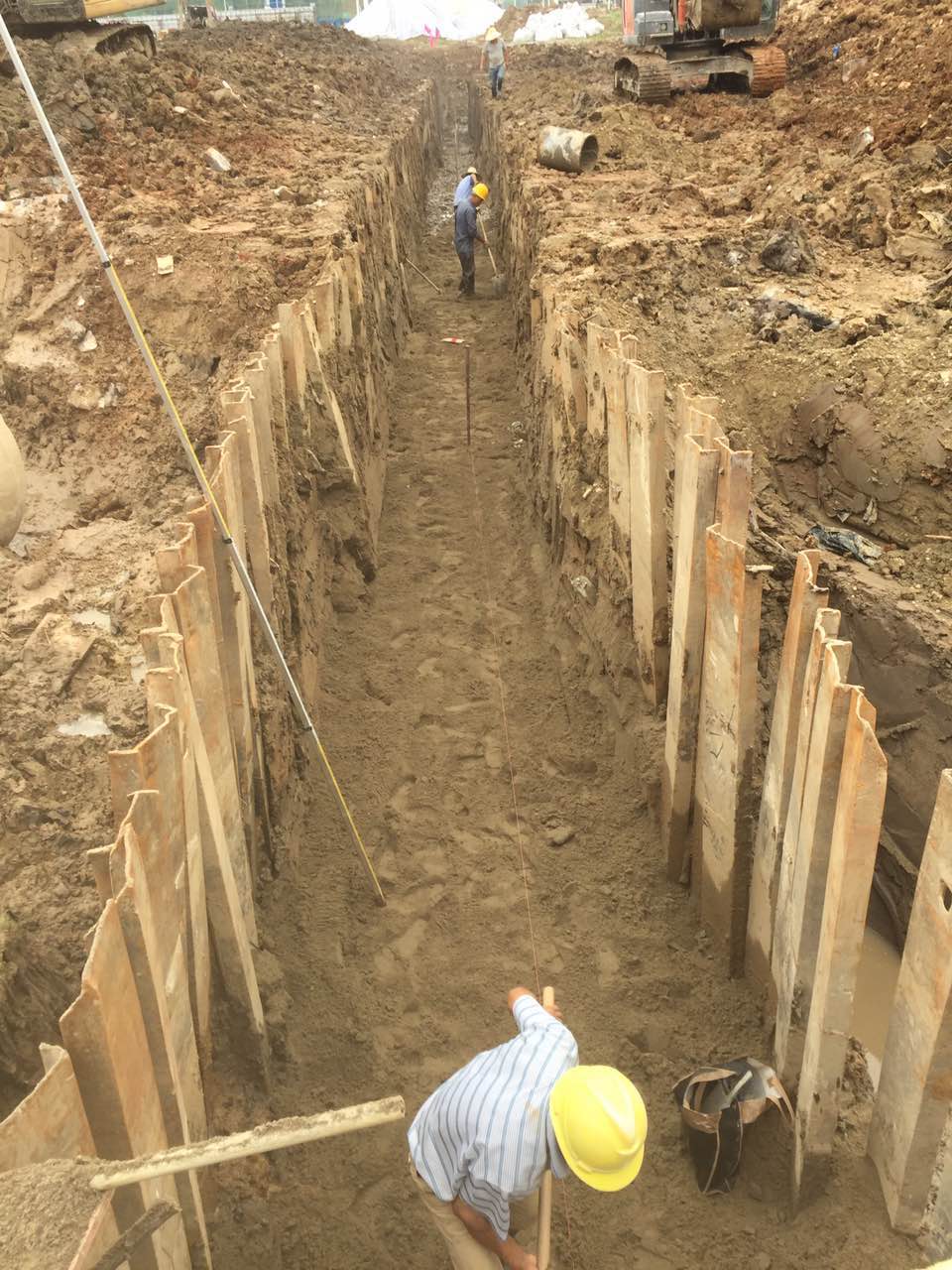

本月雖然陰雨連綿,但博覽路工程施工未受影響。目前博覽路工程樁檢合格已進入污水施工階段。截止日前已完成地基礎理雙向水泥攪拌樁的鉆芯檢查共計13根;樁頂碎石與土工格柵墊層900平方米,K1+440-K1+470的土路床嗆灰回填1.1米;污水溝槽開挖并安管完成120米,完成檢查井砌筑3個。
按照工期計劃,下月將完成120米雨水管安裝,4個檢查井砌筑,完成雙向水泥攪拌樁頂碎石及土工格柵墊層6750平方米,確保土路床全部成型并鋪筑第一層水穩50米。
項目部將再接再厲保質保量完成下月計劃,以推動總進度計劃順利完成。
葉林露 文/圖
